PCP Industrial: Como criar um Planejamento de Produção Eficiente
O PCP Industrial é uma das áreas mais importantes para garantir eficiência, organização e…
Descubra como equilibrar estoques, demanda e capacidade para produzir com mais eficiência e cumprir os prazos.
Manter estoques elevados pode parecer uma forma segura de evitar problemas na produção. Afinal, quanto mais matéria-prima, componentes e produtos disponíveis, menor tende a ser o risco de uma falta interromper a fábrica ou impedir o atendimento de um pedido. Essa segurança, porém, tem um custo: estoques excessivos imobilizam capital, ocupam espaço, aumentam despesas de armazenagem e ainda podem gerar perdas por avarias ou obsolescência.
No outro extremo, simplesmente reduzir os níveis de estoque também pode trazer consequências. Se a empresa diminui seus materiais sem considerar a demanda, os prazos dos fornecedores e a capacidade produtiva, por exemplo, pode enfrentar falta de matéria-prima, paradas inesperadas, atrasos na produção e dificuldades para cumprir os prazos acordados com os clientes.
É justamente nesse equilíbrio que o planejamento de produção se torna fundamental. Em vez de utilizar estoques elevados como proteção contra as incertezas da operação, a empresa passa a planejar melhor o que precisa produzir, quando produzir, quais materiais serão necessários e quais recursos estarão disponíveis.
Um bom planejamento permite alinhar demanda, estoques, compras e capacidade produtiva, dando ao PCP (Planejamento e Controle da Produção) informações mais confiáveis para tomar decisões. Com isso, torna-se possível buscar a redução de estoques sem colocar o cumprimento dos prazos em risco.
Ao longo deste conteúdo, você entenderá como funciona o planejamento de produção, quais fatores levam uma indústria a manter estoques elevados e quais práticas podem ser adotadas para reduzir esses estoques com segurança, mantendo a fábrica abastecida e os pedidos dentro dos prazos.
O planejamento de produção é o processo utilizado para determinar o que será produzido, em qual quantidade, em que momento e com quais recursos. Seu objetivo é organizar a operação para atender à demanda de forma eficiente, considerando as limitações e necessidades da empresa.
Na prática, imagine uma indústria que recebeu pedidos de diferentes produtos para as próximas semanas. Antes de iniciar a fabricação, é necessário responder a algumas perguntas:
O que precisa ser produzido?
Quanto deve ser produzido de cada item?
Quando cada produto precisa ficar pronto?
Quais matérias-primas e componentes serão necessários?
Há materiais suficientes em estoque?
Quando novos materiais precisam ser comprados?
As máquinas e equipes possuem capacidade para atender à demanda?
Qual deve ser a sequência das ordens de produção?
Responder a essas perguntas de forma coordenada é parte do planejamento.
Isso significa que o planejamento de produção não deve ser visto apenas como a criação de uma lista de ordens para a fábrica executar. Ele conecta diferentes áreas da empresa e transforma informações sobre demanda, pedidos, estoques, materiais e capacidade em decisões sobre a produção.
Um dos principais objetivos do planejamento de produção é fazer com que a empresa tenha os recursos necessários no momento certo para atender à demanda sem manter estoques maiores do que o necessário.
Para isso, o planejamento busca equilibrar fatores que muitas vezes entram em conflito. Produzir grandes lotes, por exemplo, pode reduzir a frequência de setups de uma máquina, mas também pode aumentar o estoque de produtos em processo e produtos acabados. Manter grandes quantidades de matéria-prima pode diminuir o risco de falta, mas aumenta o capital parado no estoque.
Por isso, entre os principais objetivos do planejamento estão:
atender aos pedidos dentro dos prazos estabelecidos;
utilizar melhor máquinas, equipamentos e mão de obra;
garantir a disponibilidade dos materiais necessários;
evitar excesso e falta de estoque;
reduzir paradas causadas por ausência de materiais;
organizar prioridades e sequências de produção;
equilibrar demanda e capacidade produtiva;
melhorar a previsibilidade da operação.
O planejamento ajuda, portanto, a encontrar um equilíbrio entre disponibilidade, prazo, capacidade e estoque. Em vez de aumentar os estoques para se proteger de qualquer eventualidade, a empresa passa a identificar quais recursos realmente serão necessários e quando deverão estar disponíveis.
Embora estejam diretamente relacionados, planejar, programar e controlar a produção representam etapas diferentes da gestão da operação.
Planejar a produção significa olhar para as necessidades futuras e definir o que deverá ser produzido, em quais quantidades e quais recursos serão necessários. É nessa etapa que informações como demanda, pedidos, estoques, disponibilidade de materiais e capacidade produtiva são analisadas para construir um plano viável.
Programar a produção significa transformar esse plano em uma sequência mais detalhada de execução. A programação determina, por exemplo, quais ordens serão produzidas primeiro, em quais máquinas, em quais períodos e com quais prioridades.
Já controlar a produção significa acompanhar o que está acontecendo na fábrica e comparar a execução com aquilo que foi planejado. Se uma ordem atrasar, uma máquina parar ou um material não chegar no prazo esperado, o controle permite identificar o desvio e avaliar quais ajustes precisam ser realizados.
De forma simplificada, podemos pensar assim:
Planejamento: o que, quanto e quando precisamos produzir?
Programação: em qual sequência e com quais recursos vamos produzir?
Controle: estamos executando conforme o planejado?
As três atividades precisam funcionar de maneira integrada. Um bom plano perde valor se não puder ser transformado em uma programação executável. Da mesma forma, uma boa programação pode rapidamente ficar desatualizada se a empresa não acompanhar o que realmente acontece no chão de fábrica.
Essa integração é especialmente importante quando o objetivo é reduzir estoques. Quanto maior a capacidade da empresa de planejar necessidades, programar recursos e reagir aos desvios da operação, menor tende a ser a necessidade de utilizar grandes volumes de estoque como proteção contra imprevistos.
Continuando exatamente desse ponto, vale aprofundar o papel do PCP e depois criar a ponte entre falhas de planejamento e formação de estoques.

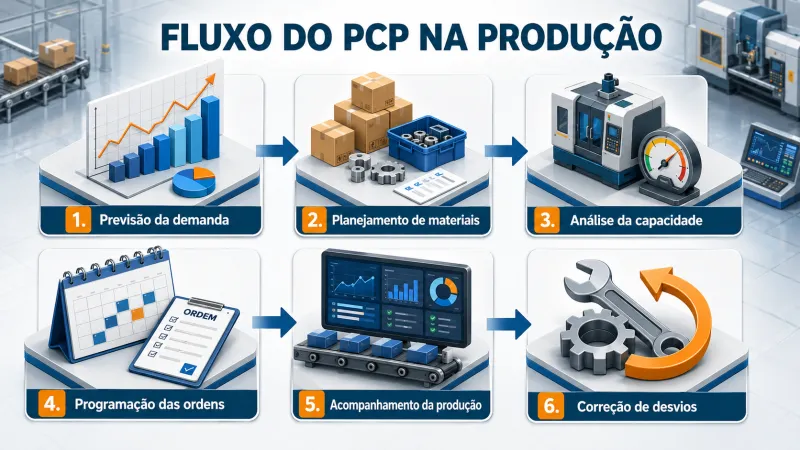

O PCP (Planejamento e Controle da Produção) é responsável por transformar as necessidades da empresa em um plano de produção que possa ser executado pela fábrica. Para isso, precisa conectar informações de diferentes áreas, como vendas, compras, estoque, engenharia, logística e produção.
Essa integração é necessária porque uma decisão tomada em uma área pode afetar diretamente as demais. Se vendas recebe um pedido com prazo curto, por exemplo, o PCP precisa verificar se existem materiais disponíveis, se há capacidade produtiva e se as ordens já programadas permitem atender à nova demanda.
Da mesma forma, compras precisa saber quando determinados materiais serão necessários para evitar tanto a falta quanto a antecipação excessiva das aquisições.
O PCP funciona, portanto, como um elo entre demanda e execução.
Entre suas principais atividades estão:
analisar pedidos e previsões de demanda;
verificar a disponibilidade de materiais;
avaliar necessidades de compra e produção;
definir prioridades;
gerar e acompanhar ordens de produção;
analisar a capacidade dos recursos produtivos;
acompanhar prazos;
identificar desvios entre o planejado e o realizado;
reprogramar a produção quando necessário;
fornecer informações para outras áreas envolvidas na operação.
Essas atividades têm impacto direto sobre os estoques.
Imagine, por exemplo, que uma empresa não tenha visibilidade adequada sobre o que precisará produzir nas próximas semanas. Para diminuir o risco de faltar material, compras pode começar a adquirir quantidades maiores e antecipar pedidos.
Ao mesmo tempo, a fábrica pode produzir grandes lotes para aproveitar a disponibilidade das máquinas, mesmo quando parte desses produtos ainda não é necessária.
O resultado pode aparecer em diferentes pontos da operação: excesso de matéria-prima no almoxarifado, aumento dos produtos em processo e grandes volumes de produtos acabados aguardando pedidos.
Um planejamento de produção mais confiável permite substituir parte dessa proteção por informação e previsibilidade. A empresa consegue enxergar melhor suas necessidades futuras e tomar decisões de compra, produção e reposição com maior precisão.
Isso não significa eliminar estoques. Significa manter estoques coerentes com a demanda, os prazos de reposição, a variabilidade da operação e o nível de serviço que a empresa deseja oferecer.
Nem todo estoque representa desperdício. Em uma operação industrial, determinados níveis de matéria-prima, componentes, produtos em processo e produtos acabados podem ser necessários para garantir a continuidade da produção e o atendimento dos clientes.
O problema surge quando a empresa mantém estoques maiores do que realmente precisa porque eles estão compensando incertezas ou problemas existentes na operação.
Nesse cenário, o estoque funciona como uma espécie de proteção.
Se um fornecedor costuma atrasar, aumenta-se o estoque para evitar falta de material. Se o tempo de produção é muito longo, produtos são fabricados com maior antecedência. Se a demanda é difícil de prever, mantém-se uma quantidade adicional de produtos acabados. Se os setups são demorados, a fábrica tende a produzir lotes maiores.
Por isso, antes de iniciar qualquer projeto de redução de estoques, é importante entender por que aquele estoque existe.
Uma das principais razões para manter estoques é a dificuldade de prever exatamente quanto será vendido ou consumido em determinado período.
Considere um produto que normalmente vende 1.000 unidades por mês. Se a empresa produzir exatamente essa quantidade, mas a demanda aumentar inesperadamente para 1.200 unidades, poderá não conseguir atender todos os pedidos.
Por outro lado, se forem produzidas 1.300 unidades e apenas 900 forem vendidas, haverá formação de estoque.
Quanto maior a diferença entre a demanda prevista e a demanda real, maior é o desafio do planejamento.
Por isso, analisar históricos, padrões de consumo, sazonalidades, pedidos confirmados e erros de previsão ajuda a melhorar o planejamento de produção e a dimensionar os estoques de maneira mais adequada.
O objetivo não é prever o futuro com precisão absoluta, mas compreender o nível de incerteza existente e incorporá-lo às decisões de planejamento.
Lead time é o tempo necessário para que uma determinada atividade seja concluída. No contexto dos estoques, um exemplo importante é o período entre a solicitação de um material ao fornecedor e sua disponibilidade para utilização na fábrica.
Quanto maior esse intervalo, mais cedo a empresa precisa tomar decisões.
Imagine dois fornecedores do mesmo componente. O primeiro consegue entregar em 3 dias, enquanto o segundo precisa de 30 dias.
Com o segundo fornecedor, a empresa precisa planejar sua necessidade com muito mais antecedência. Durante esses 30 dias, a demanda ainda pode mudar, novos pedidos podem surgir e diferentes imprevistos podem ocorrer.
Além do tempo médio, existe outro fator importante: a variabilidade do lead time.
Um fornecedor que promete entregar em 10 dias, mas algumas vezes leva 10, outras 15 e outras 25 dias, aumenta a incerteza do planejamento. Para evitar uma ruptura, a empresa pode responder mantendo mais estoque de segurança.
Assim, reduzir estoques também exige analisar não apenas quanto tempo os processos levam, mas o quanto esses tempos são confiáveis.
Outro fator que pode aumentar os estoques é o tamanho dos lotes.
Um fornecedor pode exigir uma compra mínima de 5.000 unidades mesmo que a empresa consuma apenas 1.000 unidades por mês. Nesse caso, parte do material permanecerá armazenada até ser utilizada.
Na produção ocorre algo semelhante.
Se uma máquina exige um processo de preparação demorado para trocar de produto, pode parecer mais eficiente produzir grandes quantidades de uma única vez. Isso reduz o número de setups, mas pode gerar produtos que só serão necessários semanas ou meses depois.
Esse é um exemplo importante de como uma decisão que melhora um indicador local pode piorar o resultado global.
A máquina pode apresentar uma alta taxa de utilização, enquanto o estoque da empresa continua crescendo.
Por isso, o tamanho dos lotes precisa considerar não apenas a eficiência do equipamento, mas também fatores como demanda, frequência de consumo, tempo de setup, capacidade, espaço disponível e custo de manutenção dos estoques.
A disponibilidade dos materiais depende diretamente do desempenho dos fornecedores.
Atrasos frequentes, entregas incompletas, problemas de qualidade ou grandes variações nos prazos aumentam o risco de uma matéria-prima não estar disponível quando a produção precisar dela.
Uma reação comum é aumentar os estoques de segurança.
Esse estoque adicional reduz o risco de interrupção, mas também aumenta o capital imobilizado. Por isso, melhorar a confiabilidade da cadeia de suprimentos pode ser tão importante para a redução de estoques quanto melhorar os processos internos da fábrica.
Indicadores de prazo, qualidade, quantidade entregue e frequência de atrasos ajudam o PCP e a área de compras a entender quais fornecedores representam maior risco para o planejamento.
O setup é o conjunto de atividades necessárias para preparar uma máquina ou processo para produzir outro item.
Quando esse processo demora muito, a empresa tende a evitar trocas frequentes. Uma das soluções aparentemente mais eficientes é produzir lotes maiores.
Imagine uma máquina que precisa ficar duas horas parada sempre que ocorre uma troca de produto. Para reduzir a quantidade de setups, a empresa pode decidir produzir quantidade suficiente para várias semanas de demanda de uma única vez.
A produtividade do equipamento pode melhorar, mas surge outra consequência: o material produzido antecipadamente precisa permanecer em estoque até ser consumido ou vendido.
Reduzir o tempo de setup permite realizar trocas com maior frequência e torna lotes menores mais viáveis. Essa relação é uma das razões pelas quais técnicas de redução de setup, como o SMED (Single-Minute Exchange of Die), aparecem frequentemente em iniciativas de redução de estoques.
Estoques também podem funcionar como proteção contra problemas de qualidade.
Se uma empresa sabe que parte do que produz poderá ser rejeitada, pode planejar uma quantidade maior para garantir que, após as perdas, ainda existam unidades suficientes para atender ao pedido.
Algo semelhante acontece quando máquinas apresentam falhas frequentes ou processos possuem resultados pouco previsíveis.
Nesse caso, reduzir o estoque sem solucionar a origem da instabilidade apenas diminui a proteção existente. A consequência pode ser um aumento dos atrasos e das rupturas.
Por isso, iniciativas de redução de estoques precisam caminhar junto com melhorias de qualidade, manutenção, confiabilidade dos equipamentos e estabilidade dos processos.
Um planejamento de produção depende da qualidade das informações utilizadas.
Saldo de estoque incorreto, tempos de produção desatualizados, estruturas de produto inconsistentes, ordens que não foram encerradas e parâmetros de reposição inadequados podem fazer com que o sistema indique uma realidade diferente daquela encontrada na fábrica.
Imagine que o sistema informe a existência de 500 unidades de determinada matéria-prima, mas fisicamente existam apenas 300.
O planejamento poderá considerar as 500 unidades disponíveis e deixar de gerar uma necessidade de compra. O problema só será percebido quando a produção precisar utilizar o material.
Para se proteger desse tipo de situação, algumas empresas acabam mantendo estoques adicionais.
Melhorar a acuracidade dos estoques e dos dados de produção é, portanto, uma condição importante para reduzir estoques com segurança.
Previsões são necessárias em muitos ambientes produtivos, especialmente quando o prazo esperado pelo cliente é menor do que o tempo necessário para comprar materiais e fabricar o produto.
O problema está em tratar uma previsão como se ela fosse uma certeza.
Quando a produção é realizada antecipadamente com base em expectativas que não se confirmam, produtos podem permanecer no estoque por longos períodos. Enquanto isso, itens cuja demanda foi maior do que o esperado podem faltar.
Uma gestão mais eficiente diferencia pedidos confirmados, previsões e consumo real, utilizando cada informação de acordo com a estratégia produtiva da empresa.
Quanto maior a incerteza, mais importante é acompanhar continuamente as diferenças entre o previsto e o realizado.
Ao analisar estoques elevados, é comum tratar o próprio estoque como o problema principal. Porém, em muitos casos, ele é apenas a consequência visível de outros problemas.
Uma empresa pode ter estoque elevado porque possui:
fornecedores pouco confiáveis;
lead times longos;
setups demorados;
baixa acuracidade dos dados;
grandes lotes de produção;
previsões pouco precisas;
processos instáveis;
problemas de qualidade;
baixa integração entre vendas, compras e produção.
Isso muda a maneira de pensar uma estratégia de redução.
Se a empresa simplesmente estabelecer uma meta de reduzir 30% do estoque sem identificar quais riscos aquele material estava compensando, os problemas antes escondidos podem aparecer na forma de falta de materiais, paradas e atrasos nas entregas.
Por outro lado, quando as causas são tratadas, a necessidade de proteção pode diminuir.
Se um fornecedor passa a entregar com maior frequência e em prazos mais confiáveis, pode ser possível trabalhar com menos matéria-prima. Se o setup é reduzido, a fábrica pode produzir lotes menores. Se a previsão melhora, diminui a necessidade de produzir grandes quantidades antecipadamente.
Por isso, uma estratégia sustentável de redução de estoques não começa simplesmente perguntando “quanto podemos cortar?”.
A pergunta mais importante é:
“Quais incertezas e problemas fazem com que esse estoque seja necessário?”
A partir dessa resposta, o planejamento de produção deixa de atuar apenas sobre o volume armazenado e passa a atuar sobre as causas que determinam a necessidade de estoque.
A sequência mais natural agora é “Quais são os principais tipos de estoque na produção?”, porque ela permite diferenciar matéria-prima, WIP, produto acabado e estoque de segurança antes de entrarmos nos custos e nas estratégias de redução.
Vou seguir com os tipos de estoque e, na sequência, conectar cada um deles aos custos que gera para a operação.
Para reduzir estoques de maneira segura, primeiro é necessário entender que nem todo estoque possui a mesma função.
Uma indústria pode ter materiais aguardando o início da produção, itens sendo processados, produtos acabados esperando expedição ou quantidades adicionais mantidas especificamente para proteger a operação contra imprevistos.
Cada tipo de estoque surge por razões diferentes e, consequentemente, precisa de uma estratégia específica de gestão.
No planejamento de produção, essa diferenciação é importante porque uma redução aplicada de maneira generalizada pode afetar materiais críticos para o funcionamento da fábrica, enquanto outros itens com baixo giro continuam ocupando espaço e imobilizando capital.
O estoque de matéria-prima reúne os materiais, componentes e insumos adquiridos pela empresa que ainda serão utilizados no processo produtivo.
Em uma indústria de móveis, por exemplo, podem fazer parte desse estoque chapas de madeira, ferragens, tintas e embalagens. Em uma indústria metalúrgica, podem ser bobinas, chapas, barras, componentes e outros insumos utilizados na fabricação.
A quantidade necessária de matéria-prima depende de diversos fatores, como:
consumo previsto;
pedidos em carteira;
prazo de entrega dos fornecedores;
frequência de reposição;
tamanho mínimo dos lotes de compra;
confiabilidade dos fornecedores;
variabilidade da demanda;
estoque de segurança necessário.
Quanto maior o tempo necessário para repor determinado material, maior tende a ser a necessidade de antecipar sua compra.
Por isso, uma análise do estoque de matéria-prima não deve considerar apenas a quantidade armazenada. É necessário entender quanto será consumido e quanto tempo será necessário para repor aquilo que foi utilizado.
Esse é um dos pontos em que compras, estoque e PCP precisam trabalhar de forma integrada.
O estoque de produtos em processo, também conhecido como WIP (Work in Process), corresponde aos materiais que já entraram no processo produtivo, mas ainda não se transformaram em produtos acabados.
Imagine uma peça que precisa passar por cinco operações:
Corte → Usinagem → Tratamento → Pintura → Montagem
Se 1.000 peças já passaram pelo corte, mas estão aguardando a usinagem, elas fazem parte do estoque em processo.
É comum encontrar grandes quantidades de WIP entre operações quando existe desequilíbrio entre as etapas da produção.
Uma máquina pode produzir mais rapidamente do que a operação seguinte consegue processar. Como consequência, materiais começam a se acumular entre os dois processos.
O excesso de ordens liberadas para a fábrica também pode aumentar esse estoque. Quando muitas ordens são iniciadas simultaneamente, os materiais disputam os mesmos recursos e formam filas ao longo do fluxo produtivo.
O problema é que uma peça parcialmente produzida também representa dinheiro investido.
Ela já consumiu matéria-prima, mão de obra, tempo de máquina e outros recursos, mas ainda não pode ser faturada como produto acabado.
Além disso, níveis elevados de WIP podem dificultar a identificação de prioridades e aumentar o lead time de produção.
Por isso, um bom planejamento de produção não busca apenas manter máquinas ocupadas. Também precisa controlar quanto trabalho é liberado para o processo e como esse material flui entre as operações.
O estoque de produtos acabados é formado pelos itens cuja fabricação já foi concluída e que estão disponíveis para venda ou expedição.
Sua necessidade depende principalmente da estratégia de atendimento adotada pela empresa.
Em negócios que produzem para estoque, conhecidos como Make to Stock (MTS), é comum fabricar determinados produtos antes da existência de um pedido específico. A empresa utiliza previsões e históricos de consumo para decidir o que deve estar disponível.
Isso permite realizar entregas rapidamente, mas cria um desafio: se a demanda prevista não acontecer, os produtos permanecem armazenados.
Quanto maior a variedade de itens, mais complexo pode se tornar esse problema.
Uma empresa pode ter um valor elevado em produtos acabados e, ainda assim, enfrentar falta justamente dos produtos que os clientes estão solicitando.
Por isso, o valor total do estoque, isoladamente, não revela se ele está adequado. É necessário avaliar quais produtos estão armazenados, quanto giram e qual é sua relação com a demanda.
O estoque de segurança é uma quantidade adicional mantida para proteger a operação contra incertezas.
Essas incertezas podem estar relacionadas tanto à demanda quanto ao abastecimento.
Imagine que determinado componente tenha consumo médio de 100 unidades por dia e um prazo de reposição de cinco dias. Em uma situação completamente previsível, seria relativamente simples planejar o abastecimento.
Na prática, porém, o consumo pode aumentar inesperadamente ou o fornecedor pode atrasar.
O estoque de segurança existe para absorver parte dessas variações.
Isso significa que sua função não é simplesmente aumentar a quantidade disponível, mas reduzir o risco de ruptura diante das incertezas existentes.
Um erro comum é definir esse estoque apenas com base em experiência ou utilizar o mesmo número de dias para todos os materiais.
Itens com demandas, fornecedores, lead times e criticidades diferentes apresentam riscos diferentes.
Por isso, o estoque de segurança deve ser dimensionado considerando fatores como:
variabilidade da demanda;
variabilidade do lead time;
consumo;
confiabilidade do fornecedor;
criticidade do item;
nível de serviço desejado.
Também existe uma relação importante entre melhoria operacional e estoque de segurança.
Quando a variabilidade diminui, a necessidade de proteção também pode diminuir.
Um fornecedor que passa a cumprir seus prazos com maior regularidade, por exemplo, reduz uma das incertezas que justificavam manter determinada quantidade adicional.
Assim, uma das maneiras mais consistentes de reduzir o estoque de segurança é reduzir as incertezas que tornam essa proteção necessária.
O estoque em trânsito corresponde aos materiais que já foram enviados de um ponto para outro, mas ainda não chegaram ao destino.
Uma matéria-prima que saiu do fornecedor e está sendo transportada para a fábrica é um exemplo. O mesmo vale para um produto acabado transferido entre uma fábrica e um centro de distribuição.
Embora não esteja fisicamente dentro do armazém, esse material faz parte dos recursos comprometidos pela empresa e precisa ser considerado no planejamento.
Quanto maiores forem as distâncias e os tempos de transporte, maior poderá ser o volume de estoque em trânsito.
Isso mostra novamente a relação entre lead time e estoque: reduzir o tempo necessário para movimentar materiais ao longo da cadeia pode diminuir a quantidade de recursos que permanece comprometida entre uma etapa e outra.
Algumas empresas enfrentam períodos nos quais a demanda aumenta de maneira previsível.
Nesses casos, pode ser necessário produzir antecipadamente.
Imagine uma fábrica cuja capacidade máxima seja de 10.000 unidades por mês, mas que espere uma demanda de 15.000 unidades em determinado período.
Se não for possível aumentar temporariamente a capacidade, uma alternativa é produzir parte das unidades nos meses anteriores e formar um estoque de antecipação.
Esse estoque não surge necessariamente de uma falha no planejamento. Pelo contrário: pode ser uma decisão planejada para lidar com uma diferença conhecida entre demanda e capacidade.
O mesmo raciocínio pode ser utilizado diante de sazonalidades, férias coletivas, paradas programadas, campanhas comerciais ou outras situações previsíveis.
A diferença está na intencionalidade.
Um estoque planejado para atender a um pico conhecido possui uma justificativa. Um estoque que simplesmente cresce sem relação com a demanda precisa ser investigado.
O estoque possui um custo que vai muito além do valor pago pelos materiais.
Quando uma empresa compra matéria-prima ou fabrica um produto antes do momento em que ele será necessário, recursos financeiros ficam comprometidos até que esse material seja consumido ou vendido.
Quanto maior o estoque e maior o tempo que ele permanece parado, maior tende a ser o impacto sobre a operação.
Por isso, uma estratégia de redução de estoques pode trazer benefícios financeiros importantes, desde que seja realizada sem prejudicar a disponibilidade dos materiais e o cumprimento das entregas.
Um dos impactos mais importantes do estoque está no capital de giro.
Considere uma empresa que mantenha R$ 2 milhões em materiais e produtos armazenados. Esse valor representa recursos que já foram utilizados pela empresa, mas que ainda não retornaram por meio das vendas.
Se parte desse estoque não for necessária, existe capital que poderia estar disponível para outras finalidades, como investimentos, pagamento de fornecedores, expansão da capacidade ou outras necessidades da operação.
Isso não significa que todo estoque seja dinheiro desperdiçado. O estoque necessário para sustentar a operação possui uma função econômica.
O problema é o estoque excedente, que consome recursos sem gerar uma proteção ou benefício proporcional.
Quanto maior a quantidade de materiais, maior tende a ser a necessidade de infraestrutura para armazená-los.
Entre os custos associados podem estar:
aluguel ou manutenção de áreas de armazenagem;
estruturas como porta-paletes e estantes;
equipamentos de movimentação;
energia;
sistemas de controle;
mão de obra;
segurança;
limpeza e conservação.
Em alguns casos, o excesso de estoque leva a empresa a ampliar depósitos ou contratar espaços externos quando parte dessa necessidade poderia ser evitada com um fluxo de materiais melhor planejado.
Materiais armazenados precisam ser recebidos, identificados, movimentados, separados e, em muitos casos, movimentados novamente.
Quanto maior o volume de estoque, maior pode ser o esforço necessário para administrá-lo.
Movimentações desnecessárias também aumentam o risco de avarias, erros de separação e perdas.
Além disso, estoques excessivos podem ocupar áreas próximas à produção e obrigar operadores e equipamentos a percorrer distâncias maiores para encontrar ou transportar materiais.
Nem todo material armazenado continuará sendo necessário no futuro.
Alterações de engenharia, mudanças no comportamento dos clientes, lançamento de novos produtos e substituição de componentes podem transformar materiais antes úteis em itens sem demanda.
Quanto mais tempo um produto permanece parado, maior pode ser sua exposição ao risco de obsolescência.
Esse problema é especialmente relevante em setores nos quais produtos e componentes possuem ciclos de vida curtos.
Um planejamento de produção que acompanha demanda e giro ajuda a identificar esses riscos antes que grandes quantidades sejam produzidas ou compradas.
Dependendo do material, o tempo em estoque também pode gerar perdas físicas.
Produtos podem sofrer:
deterioração;
corrosão;
vencimento;
contaminação;
quebra;
deformação;
danos durante movimentações.
Quanto maior o volume armazenado e o período de permanência, maior pode ser a exposição a esses riscos.
Estoques também precisam ser administrados.
A empresa precisa registrar entradas e saídas, realizar inventários, investigar divergências, organizar endereços, controlar lotes e manter informações atualizadas nos sistemas.
Quanto maior a quantidade e variedade de itens, maior tende a ser a complexidade desse controle.
Além do custo operacional, existe um efeito sobre a qualidade da informação.
Ambientes com excesso de materiais, movimentações frequentes e organização inadequada podem apresentar mais dificuldades para manter a acuracidade do estoque, prejudicando o próprio planejamento.
Existe ainda um custo menos evidente: estoques elevados podem reduzir a visibilidade de problemas que deveriam ser solucionados.
Se uma máquina apresenta baixa confiabilidade, o processo seguinte pode ser protegido por um grande estoque intermediário.
Se um fornecedor atrasa constantemente, um estoque elevado de matéria-prima evita que a fábrica perceba imediatamente o impacto desses atrasos.
Se os setups são demorados, grandes lotes reduzem a frequência das trocas.
Em todos esses casos, o estoque ajuda a operação a continuar funcionando, mas também pode diminuir a urgência para solucionar a causa do problema.
Por isso, reduzir estoques de maneira estruturada pode revelar oportunidades de melhoria no fluxo produtivo.
O cuidado está em não retirar essa proteção antes de tratar os riscos que ela absorve.
Diante dos custos associados aos estoques, pode parecer lógico estabelecer uma meta agressiva de redução e diminuir rapidamente as quantidades armazenadas.
Porém, existe uma diferença importante entre reduzir desperdícios de estoque e simplesmente retirar estoque da operação.
Se uma empresa mantém 20 dias de estoque de determinado componente porque seu fornecedor apresenta atrasos frequentes, reduzir essa cobertura para 10 dias não torna automaticamente a operação mais eficiente.
O fornecedor continuará atrasando.
A diferença é que agora haverá menos proteção contra esse atraso.
A lógica pode ser resumida da seguinte maneira:
Menos estoque + mesmas incertezas = maior risco de ruptura.
É por isso que a redução sustentável precisa acontecer junto com melhorias no planejamento e nos processos.
Uma das consequências mais imediatas de uma redução mal planejada é a falta de materiais.
Se um componente necessário não estiver disponível, uma ordem inteira pode ficar impossibilitada de avançar.
Dependendo da estrutura do produto, a falta de um único item pode impedir a conclusão de dezenas ou centenas de unidades.
O impacto não fica restrito ao almoxarifado. Pode atingir máquinas, equipes, programação e pedidos de clientes.
Quando falta material ou uma ordem não avança conforme o planejado, o prazo de produção também pode aumentar.
O PCP então precisa reprogramar ordens, alterar prioridades e reorganizar recursos.
Pedidos inicialmente planejados para determinada data podem ser postergados, afetando diretamente o cumprimento dos prazos de entrega.
Por isso, uma redução de estoque deve ser acompanhada por indicadores de serviço.
Reduzir o valor armazenado enquanto o percentual de pedidos entregues no prazo despenca não representa uma melhoria real.
Outro efeito comum das rupturas é a necessidade de ações emergenciais.
Para evitar uma parada, compras pode precisar negociar quantidades menores com fornecedores, aceitar condições comerciais menos favoráveis ou contratar transportes mais rápidos.
Uma economia obtida com a redução do estoque pode, então, ser parcialmente consumida por:
fretes emergenciais;
compras urgentes;
horas extras;
reprogramações;
transferências de materiais;
custos adicionais de fornecedores.
Isso mostra por que a análise precisa considerar o custo total da operação e não apenas o valor do estoque.
Quando a empresa não consegue produzir ou entregar no prazo esperado, o problema pode chegar diretamente ao cliente.
Dependendo do mercado, o cliente pode aceitar esperar. Em outros casos, pode comprar de um concorrente.
Assim, uma política de estoque precisa equilibrar dois custos:
o custo de manter estoque e o custo de não ter o produto ou material quando ele é necessário.
O objetivo do planejamento não é minimizar um deles isoladamente, mas encontrar uma combinação que permita operar com níveis de estoque eficientes e um nível de serviço adequado.
É justamente por isso que a pergunta correta não é apenas “como reduzir o estoque?”, mas:
“Como eliminar as causas que fazem a empresa precisar de tanto estoque sem aumentar o risco de atrasos?”
Essa mudança de perspectiva leva ao ponto central da estratégia: reduzir variabilidade, melhorar previsões, controlar lead times, dimensionar corretamente os estoques de segurança e sincronizar compras, produção e demanda.
Reduzir estoques com segurança não começa no almoxarifado. Começa entendendo por que cada material está ali.
Em muitos casos, o excesso de estoque é apenas o reflexo de decisões tomadas para compensar alguma incerteza da operação. A empresa compra antes porque não confia no prazo do fornecedor, produz grandes lotes porque o setup é demorado ou mantém mais produtos acabados porque não consegue prever bem a demanda.
Por isso, simplesmente estabelecer uma meta como “reduzir o estoque em 20%” pode gerar um bom resultado financeiro no curto prazo, mas criar problemas sérios na produção.
O caminho mais consistente é outro: reduzir primeiro as incertezas que exigem estoque e, então, diminuir gradualmente a proteção que deixou de ser necessária.
É nesse processo que o planejamento de produção ganha importância. Quanto melhor a empresa entende sua demanda, seus tempos de reposição, sua capacidade e as limitações da fábrica, mais segurança possui para trabalhar com estoques menores.
Antes de decidir quanto produzir, é preciso entender quanto provavelmente será necessário.
Parece óbvio, mas esse é um dos grandes desafios do planejamento. A demanda raramente se comporta de maneira perfeitamente constante. Um produto pode vender 800 unidades em um mês, 1.200 no seguinte e apenas 600 no próximo. Outros itens possuem sazonalidades bem definidas ou são fortemente influenciados por promoções, contratos e períodos específicos do ano.
Se essas variações não forem consideradas, dois problemas podem acontecer.
Quando a empresa planeja abaixo da demanda real, surgem faltas, reprogramações e atrasos. Quando planeja acima, começa a formar estoques que podem demorar meses para serem consumidos.
Por isso, olhar apenas para uma média histórica nem sempre é suficiente.
Um bom processo de planejamento combina diferentes informações: histórico de vendas, pedidos já confirmados, comportamento recente da demanda, sazonalidade, campanhas comerciais e informações trazidas pela própria equipe de vendas.
Mais importante ainda é comparar continuamente o que foi previsto com aquilo que realmente aconteceu.
Imagine que um produto tenha previsão mensal de 10 mil unidades. Nos últimos meses, porém, as vendas reais ficaram próximas de 7 mil. Se o planejamento continuar utilizando a previsão original sem questioná-la, a diferença tende a se transformar em estoque.
O contrário também merece atenção. Se determinado item vem vendendo consistentemente acima do previsto, manter o planejamento antigo pode provocar rupturas.
A previsão, portanto, não deve ser tratada como um número definitivo. Ela é uma referência que precisa ser revisada conforme novas informações aparecem.
Quanto menor o erro e mais rapidamente a empresa percebe mudanças na demanda, menor tende a ser a necessidade de utilizar estoque para compensar essas incertezas.
Outro erro comum é aplicar a mesma política para todos os materiais.
Uma indústria pode trabalhar com centenas ou milhares de SKUs, cada um com características completamente diferentes. Alguns representam grande parte do valor financeiro do estoque. Outros custam pouco, mas são indispensáveis para que a produção continue funcionando.
Há ainda produtos com consumo diário e previsível, enquanto outros passam semanas ou meses sem qualquer movimentação.
Tratar todos da mesma maneira cria distorções.
É justamente por isso que classificações como a Curva ABC são tão utilizadas na gestão de estoques.
Na classificação ABC, os itens são normalmente separados de acordo com sua importância econômica. Os itens da classe A representam uma parcela menor da quantidade total de SKUs, mas concentram uma parte relevante do valor movimentado. Os itens B ocupam uma posição intermediária, enquanto os itens C geralmente representam muitos códigos com participação individual menor no valor total.
Essa divisão permite direcionar atenção para onde existe maior impacto financeiro.
Mas valor não deve ser o único critério.
Imagine um componente barato, classificado como C, sem o qual um produto de alto valor não pode ser finalizado. Financeiramente ele pode parecer pouco relevante. Operacionalmente, porém, sua falta pode interromper uma linha inteira.
Por isso, uma análise mais madura combina valor com fatores como criticidade, frequência de consumo, dificuldade de reposição e variabilidade da demanda.
Na prática, isso permite criar políticas diferentes.
Um item caro e previsível pode ser comprado em quantidades menores e acompanhado com maior frequência. Um componente barato, crítico e com longo prazo de reposição talvez justifique uma proteção maior. Já um produto com baixo giro e demanda irregular merece atenção para que novas compras não continuem aumentando um estoque que já está parado.
O objetivo não é simplesmente classificar os materiais. É utilizar essa classificação para tomar decisões melhores dentro do planejamento de produção.
Depois de entender a demanda e separar os materiais de acordo com suas características, surge uma questão inevitável: quanto manter como proteção?
É aí que entra o estoque de segurança.
Ele existe porque a operação real possui incertezas. O cliente pode comprar mais do que o previsto, um fornecedor pode atrasar ou um transporte pode levar mais tempo do que o esperado.
O problema aparece quando essa proteção é definida apenas pela experiência.
É comum encontrar regras como “manter 15 dias de estoque para tudo” ou “sempre comprar um mês a mais”. São critérios fáceis de aplicar, mas que ignoram as diferenças entre os materiais.
Considere dois componentes.
O primeiro possui consumo bastante estável e é entregue por um fornecedor local em três dias, quase sempre dentro do prazo. O segundo vem de um fornecedor distante, leva várias semanas para chegar e apresenta grandes oscilações no prazo de entrega.
Faz pouco sentido utilizar exatamente a mesma proteção para ambos.
O estoque de segurança deve acompanhar o risco.
Quanto maior a variação da demanda e menor a confiabilidade da reposição, maior tende a ser a necessidade de proteção. Quando essas variáveis se tornam mais previsíveis, abre-se espaço para trabalhar com níveis menores.
Essa lógica também mostra por que a redução de estoque não deve ser uma ação isolada.
Se a empresa consegue reduzir o lead time de um fornecedor de 30 para 15 dias e, ao mesmo tempo, tornar suas entregas mais confiáveis, existe uma razão concreta para revisar o estoque de segurança daquele material.
Nesse caso, o estoque diminui porque o risco diminuiu — e não simplesmente porque alguém decidiu cortar uma quantidade.
Mesmo com um estoque de segurança bem dimensionado, a reposição precisa acontecer no momento adequado.
É aí que entra o ponto de reposição.
Em termos simples, ele representa o nível de estoque em que uma nova compra ou reposição precisa ser iniciada para que o material chegue antes que o saldo disponível se esgote.
A lógica básica pode ser expressa assim:
Ponto de reposição = consumo durante o lead time + estoque de segurança
Imagine um componente com consumo médio de 100 unidades por dia. O fornecedor leva cinco dias para realizar a entrega e a empresa decidiu manter 200 unidades como estoque de segurança.
Durante os cinco dias de espera, espera-se consumir:
100 × 5 = 500 unidades
Somando a proteção:
500 + 200 = 700 unidades
Nesse exemplo simplificado, quando o estoque atingir aproximadamente 700 unidades, a reposição deverá ser acionada.
A ideia é que as 500 unidades atendam ao consumo esperado enquanto o novo pedido está a caminho, enquanto as 200 restantes funcionam como proteção caso a demanda aumente ou a entrega sofra algum desvio.
Na prática, o cálculo pode exigir análises mais detalhadas, especialmente quando consumo e lead time apresentam grande variabilidade. Ainda assim, o exemplo ajuda a entender um princípio importante: comprar no momento certo pode ser tão relevante quanto reduzir a quantidade comprada.
Se a reposição é feita cedo demais, o novo lote chega enquanto ainda existe muito material disponível, elevando o estoque médio.
Se acontece tarde demais, aumenta o risco de ruptura.
Por isso, parâmetros como estoque mínimo, estoque de segurança, ponto de reposição e lote de compra não deveriam permanecer anos sem revisão. Eles precisam acompanhar as mudanças da própria operação.
Existe uma relação bastante direta entre o tempo de reposição e a quantidade de estoque necessária.
Quanto mais tempo a empresa precisa esperar para repor um material, mais distante precisa olhar para o futuro — e mais exposta fica a mudanças que ainda não consegue prever.
Suponha que uma matéria-prima tenha consumo médio de 500 unidades por semana.
Se o fornecedor consegue repor o material em duas semanas, a empresa precisa se preparar para o consumo esperado nesse intervalo. Se o prazo passa para oito semanas, ela precisa tomar decisões com dois meses de antecedência.
Nesse período maior, muita coisa pode mudar.
A demanda pode aumentar ou cair, pedidos podem ser cancelados, produtos podem ser alterados e prioridades comerciais podem mudar. Quanto mais longa é essa janela, maior tende a ser a incerteza incorporada ao planejamento.
Por isso, reduzir lead time é uma das maneiras mais poderosas de criar condições para trabalhar com menos estoque.
E isso não se limita aos fornecedores.
Dentro da própria fábrica podem existir dias de espera entre operações, filas de ordens aguardando máquinas, movimentações desnecessárias, aprovações demoradas ou materiais esperando uma decisão.
Um produto pode precisar de apenas algumas horas efetivas de processamento e, ainda assim, levar vários dias para atravessar a fábrica.
Quando isso acontece, olhar apenas para o tempo de máquina esconde boa parte da oportunidade.
O planejamento de produção precisa enxergar o fluxo completo: quanto tempo passa entre a necessidade surgir e o produto efetivamente estar disponível?
Reduzir esse intervalo torna a operação mais responsiva. E uma operação capaz de responder mais rapidamente às mudanças precisa de menos antecipação para se proteger delas.
O menor lead time possível não é necessariamente o único objetivo. A confiabilidade também importa.
Considere dois fornecedores.
Um promete entregar em cinco dias, mas às vezes entrega em quatro, outras vezes em oito e ocasionalmente em doze. Outro trabalha com prazo de sete dias e mantém esse prazo com bastante regularidade.
Dependendo da operação, o segundo pode ser mais fácil de planejar.
Isso acontece porque o planejamento precisa lidar não apenas com o prazo médio, mas também com sua variação.
Quando a data de chegada é imprevisível, a empresa tende a aumentar sua proteção. Quanto mais confiável é o abastecimento, menor é a necessidade de manter materiais extras apenas para cobrir possíveis atrasos.
Por isso, a relação com fornecedores precisa ir além da negociação de preço.
Prazo, frequência de entrega, qualidade, quantidade correta e estabilidade do abastecimento também possuem impacto financeiro.
Um material comprado alguns centavos mais barato pode deixar de ser uma economia se exigir grandes estoques, gerar compras emergenciais ou provocar interrupções na produção.
Ao avaliar fornecedores, portanto, vale acompanhar não apenas quanto custa comprar, mas quanto custa operar com aquele fornecedor.
Essa mudança de perspectiva aproxima compras do planejamento de produção e ajuda a empresa a atacar uma das principais razões pelas quais estoques de segurança se tornam excessivos: a incerteza.
Reduzir estoques sem comprometer as entregas exige mais do que simplesmente diminuir quantidades. É preciso entender a demanda, controlar os prazos de reposição, melhorar a confiabilidade dos processos e manter materiais e capacidade alinhados às necessidades da operação.
Nesse cenário, o planejamento de produção é fundamental para equilibrar estoque, capacidade e nível de serviço. Quanto maior a previsibilidade da operação, menor tende a ser a necessidade de manter estoques elevados como proteção contra imprevistos.
Assim, o objetivo não é trabalhar com o menor estoque possível, mas com o estoque necessário para atender à demanda com eficiência, segurança e cumprimento dos prazos.
Explore mais conteúdos no blog!
